公司榮獲越南環旭頒發的“優秀管理團隊獎”
亞翔集成2020年8月中標環旭電子 (越南) 責任有限公司Vietnam Building-A Project全廠統包工程,該項目地位于越南海防直轄市DEEP C工業區,項目占地面積約65000m2,包含約13000m2潔凈車間。
本次中標是公司在越南市場長期耕耘、潛心經營的成果,也是公司的整體實力獲得海外客戶認可的有力表現。
經過公司高層審慎研究,慎重決策,決議由亞翔集成從中國派團隊支援機電工程,越南亞翔公司執行土建工程,以確保項目順利完成,也體現了公司對此項目的高度重視。
同年10月29日,從各項目抽調的主任級以上工程師,機電團隊一行共12人從公司出發,通過友誼關進入越南,開始為期14天的集中隔離。得益于公司推行的工程云E化作業平臺,確保同仁在隔離期間仍能保證工作的正常開展,能及時與其他部門同步訊息,機電團隊利用14天隔離期,進行【事前計劃】:編制施工計劃,同時根據發包計劃,準備發包資料,開立請購單,受全球疫情影響, 2020年下半年各種原材料價格飛漲,搶時間就意味著能降低采購成本,同時也為后續材料設備及勞務團隊準時進場奠定了基礎。
解除隔離進入施工現場后,項目部積極面對和處理語言不通、文化差異等問題。對供貨意向廠商逐家進行訪談及必要的廠驗,當面檢討發包資料,澄清工程界面及報價內容,明確雙方責任,重申安全及質量要求,并留下進場前澄清會議記錄,務必使雙方達成【工前共識】。
與此同時,由于鋼材價格猛漲,鋼結構議價步履維艱,土建工程現場進度已經出現明顯延誤,面對此情況,毛智輝總經理高度重視,緊急召集越南亞翔董事長和總經理、土建和機電項目經理召開會議,重申務必達成業主2021年6月1日搬機的重要項目里程碑,親自審查施工計劃,并因應現場實際狀況做出指示和調整。
2021年1月下旬越南第三波疫情在北越大爆發,與海防市接壤的海陽省啟動社會隔離,河內暫停國際航班,海運倉位只能預定到1個月以后,且價格暴漲6倍以上。針對此情況,項目部快速與采購及關務部門磋商,根據現場需求緊急情況,部分材料改由陸路運輸,并時刻關注海運倉位及價格變化。
2月8號土建舉行上梁儀式,隨后開始分區澆注樓板,隨著最后一根鋼構大梁固定鎖牢,工作任務也開始逐漸向機電工程轉移。
2月11日除夕,鑒于疫情和工期關系,項目全體人員放棄春節返鄉探親和休假,土建團隊春節加班通宵施工,積極推進現場進度。機電項目部跟隨土建現場進度,隨時調整施工進度安排并精確到每天,同時動員相關廠商隨時準備進場,現場一切準備就緒。
2月底,土建開始分區移交工作面,3月15日土建移交電氣室,18天后22KV高壓盤送電。同一天,自來水送水。
施工期間,項目部每日召開全體廠商現場協調會,針對廠商現場遇到的問題,項目部予以快速解決。對于現場表現優異的廠商和個人,頒發獎狀和獎金,【重視工人】,最大限度的調動廠商和工人的工作積極性。廠商不熟悉的工作,不了解的工法,不清楚的規矩,項目部多次組織專項教育訓練進行培訓,并在現場監督指導,確保工程順利進行。
施工過程中,嚴格按照既定的施工方案和施工進度計劃進行執行,發現偏差并及時糾偏,做到【確實執行】。
5月11日,業主第一個機臺進場,比原定計劃提前20天,將同期建設的其他公司電子項目進度甩在身后。業界很多的供應商和建設單位,都對環旭項目的神速進展感到不可思議,亞翔也因此陸續接到不少建設單位的邀標。
6月,在河內實驗室通過50mm巖棉庫板防火認證,也是越南首次頒發的此項認證。

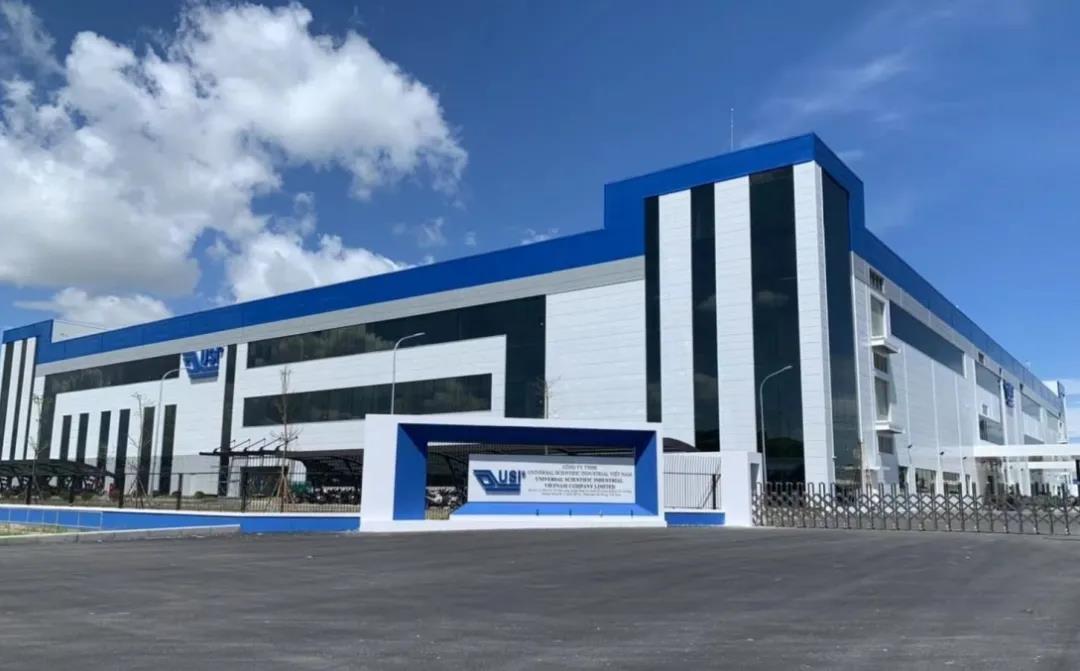

該項目的消防許可證已經下發,7月23日已通過完工查驗,取得核可函,客戶已可以投入生產。
機電團隊同仁目前已經陸續離開項目啟程回國,跟隨項目從始至終一起經歷和成長的越籍工程師,還留在現場收尾及后續的保固工作,也希望他們利用這段時間,沉淀和總結,在后續類似的項目中可以發揮更大的光和熱。
本項目的順利完成,有助于提高公司境外業務的拓展,為公司后續境外項目的開拓和合作提供更多的經驗和機會,對提升公司在海外市場的知名度和影響力有重大幫助。也希望以后有更大的舞臺讓亞翔去綻放光芒!
