長沙惠科-亞翔人的堅守
發布日期:2020-12-24????瀏覽次數:
亞翔集成承接的長沙惠科第8.6代超高清新型顯示器件生產線項目--潔凈包1工程,該項目位于湖南省瀏陽市經濟技術開發區飛燕沖,項目由下列專業組成:內裝、暖通、電照、火警、自控、給排水、結構、空間管理等。工程范圍不僅包括潔凈室,還包括劃入本包范圍內的北支持區二層管制口相關區域、MAU空調機房。該工程潔凈室面積達11萬平方米,施工面積達22.5萬平方米。項目總工期短,施工難度大、平行包商眾多、交叉作業頻繁,是一個極具挑戰性的項目。
該項目客戶的主要產品為8K、10K等超高清液晶及白光OLED顯示面板。項目要求遠高于一般廠房,不管是工期,還是施工面積或是施工質量對亞翔的專業性、技術性是一種考驗。

為產品早日點亮,盡早實現工程投產增值。亞翔集成需要在短短的84天內完成設備材料采購、進場施工、外墻封閉、MAU送正壓、送水送電、FFU運行、潔凈環境達標等各項節點指標,項目任務艱巨。鑒于工期緊張,為確保任務達成,項目管理團隊知難而上、行事果斷,動用一切資源在短短7天時間便完成了辦公室的搭設,3天時間便完成了項目早期工作的規劃安排,一切工作都在有條不紊的進行著,充分展現了亞翔的行動力和響應力,在公司總部的大力支持下,項目部快速步入正軌。

為了應對緊張的工期、復雜的工程情況,項目部全體成員嚴格按照公司的規章制度行事,秉承“專業、創新、領導、減廢、責任”的經營理念,力爭把本項目工程建設成為推動地方經濟社會發展的“騰飛工程”、造福人民群眾的“民心工程”。當然,如此短暫的工期不允許項目部同仁有片刻懈怠、必須時刻保持高昂的斗志。在長沙惠科項目上,你經常會看到項目部同仁互相安慰、鼓勵打氣,用他們的汗水揮灑出青春的激情。


當然,項目工期緊張則意味著項目組將面對更多的困難及挑戰,比如現場施工作業頻繁碰撞問題、各平行包商之間的摩擦問題、對業主、管理公司、監理公司等提出的種種意見的溝通處理與協調等等。尤其是每一個工程節點的到來都會使大家壓力倍增,經過項目成員的日夜趕工的艱辛付出后,終于在9月15日,我們成功的完成第一個重要節點外墻封閉;接著按期完成第二個節點:即在9月22日完成MAU送風的管道對接,達到送風條件。
因項目工期恰逢國慶中秋等長假,同時帶來材料供應等問題,對于順利完成第三個重要的節點(開啟FFU),困難重重。項目組成員放棄與家人、朋友團聚的機會,依然奮戰在一線,在經過十余天的沖刺,終于萬分艱難的達成第三個重大節點:開啟FFU,并達成潔凈度指標。

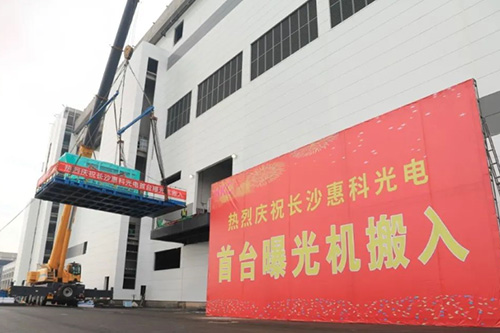

2020年11月17日上午,長沙惠科光電有限公司第8.6代超高清新型顯示器件生產線項目首臺曝光機正式搬入,首臺曝光機搬入是長沙惠科光電項目的重要里程碑,標志著本項目正式轉入設備安裝調試階段!
三個月本是一個短暫的周期,但對于長沙惠科項目部全體同仁而言,這三個月卻是段漫長、充滿艱辛的過程。接下來,我們將一如既往的發揚不怕苦、不怕累的精神,堅守項目一線,為亞翔爭光添彩,為廣大客戶提供更優質的服務。
